7.4.2.进度计划编排-关键路径法第七章 软件项目进度计划前言大家好 , 这节我们学习软件项目管理---进度计划编排--关键路径法 。
基本概念
- 最早开始时间(Early start)
- 最晚开始时间(Late start)
- 最早完成时间(Early finish)
- 最晚完成时间(Late finish)
例如:我们看这个任务是10天 , 最早开始时间ES=1 , 最早完成时间EF=11 , 最晚开始时间LS=5 , 那么对应最晚完成时间LF=15 。
例如:下图这个刚才的任务 , 可以1号开始 , 也可以5号开始 , 有4天的浮动 , 这就是浮动 , 这个浮动基本就是个总浮动的概念 , 我们一般说的浮动也是总浮动 。
总浮动与自由浮动如下图示的任务有4天的总浮动 , 但是不一定可以自由的使用 。
总浮动是在不影响项目最早完成时间的前提下 , 一个任务可以延迟的时间 。

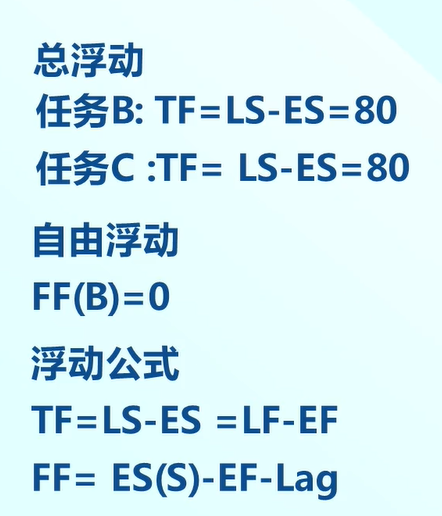

自由浮动是在不影响后置任务最早开始时间的前提下 , 一个任务可以延迟的时间量 。 他说明了总浮动的自由性 , 所以小于等于总浮动 。
例如:他的后置任务最早开始时间是13 , 所以自由浮动时间为2.

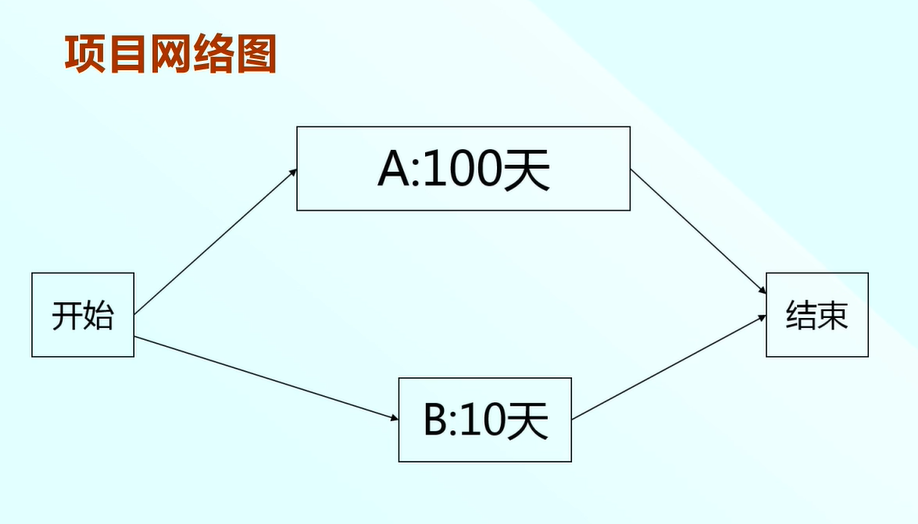

- 网络图中最长的路径
- 关键路径是决定项目完成的最短时间 。
- 时间浮动为0(Float=0)的路径
- 关键路径上任何活动延迟 , 都会导致整个项目完成时间的延迟
- 关键路径可能不止一条

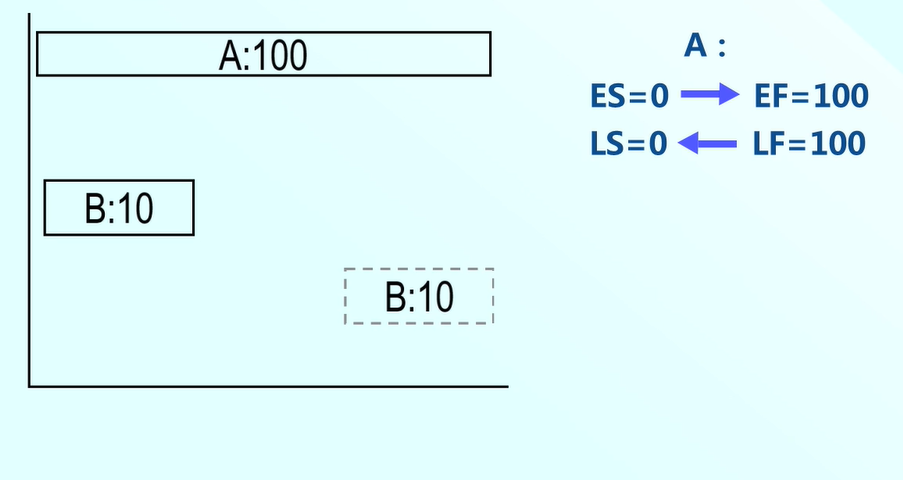

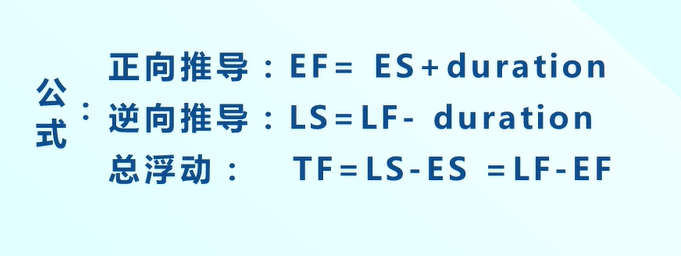

所以ES=0可以推导出EF=100 , 从左向右 , 顺时针推导 。 A的最晚完成时间是第100天 , 历时是100 , 所以LF=100 , LS=0 , 从右向左 , 逆时针推导 。
